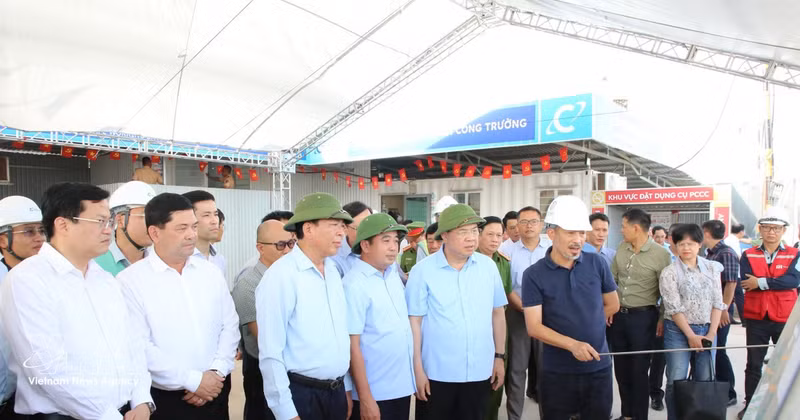

뚝 부총리는 자빈국제공항을 국가 중점 사업으로 규정하며, 특히 2027년 APEC 정상회의에 맞춰 운영을 시작해야 하는 만큼 엄격한 공사 일정 준수를 당부했다. 이와 연계된 여러 사업들도 주요 국가 과업을 지원하기 위해 특별 메커니즘 하에 추진되고 있다.
그는 투자자와 지방 당국에 이주 대책을 균형 있게 마련해 공사 진척을 보장하는 동시에 주민의 안전과 권익을 보호해야 한다고 강조했다.
환상도로 4호선 사업과 관련해, 뚝 부총리는 세 지방 간의 강력한 협조를 높이 평가하며, 많은 사업 구간이 예정대로 완료되어 2027년 노선 개통 및 지역 사회경제 발전에 기여할 기반이 마련됐다고 밝혔다.
자빈국제공항과 하노이를 연결하는 도로에 대해서는, 각 부처와 기관, 지방정부, 투자자, 자문사, 시공사 등이 협력을 강화하고, 부지 정리 및 공사 과정에서 남아 있는 장애 요인을 신속히 해결해 사업이 차질 없이 진행되도록 할 것을 주문했다.
또한 사업 추진 전 과정에서 노동 안전, 환경 보호, 화재 예방을 최우선으로 하면서, 국가 대형 인프라 사업에 걸맞은 높은 품질, 기술, 미관, 동기화 기준을 충족해야 한다고 강조했다.
공항 사업은 정부 결의 제03/2025/NQ-CP에 명시된 특별 메커니즘에 따라 추진되고 있다. 박닌성은 현재까지 사업 구역 내 모든 농지에 대한 부지 정리를 완료했다.
이 사업으로 8,000가구 이상이 이주 및 임시 거주해야 할 것으로 예상된다. 이 중 2027년 APEC 행사 예정지 내 5개 마을의 1,555가구는 공사 원활화를 위해 우선 이주해야 한다. 현재까지 237가구가 보상 수령 및 이주에 동의했으며, 영향받는 가구의 94.6%가 이주지 토지 배정 등록을 마쳤다.
관련 건설-이전(BT) 사업의 경우, 공항 직통도로 예정지 82헥타르 이상에 대한 부지 정리가 완료됐으며, 이주 사업도 신속히 추진되고 있다.
공항 연결도로 박닌 구간의 공사는 준비 작업이 마무리되는 2026년 5월 말 착공될 예정이다.
한편, 환상도로 4호선 1.3구성사업에서는 90미터 폭의 농지 및 주거지에 대한 보상 및 부지 정리가 완료됐고, 9개 이주지의 기반시설도 대부분 완공되어 주민에게 인도됐다.
2.3구성사업에서는 도로 노반 굴착이 전체 30.63km 중 29.7km(97%)까지 진행됐으며, 성토 작업도 약 80% 완료됐다.
